Hướng dẫn quy trình nộp hồ sơ Nhà ở Xã hội Thanh Hà B – CIENCO5 Land là nội dung đang được nhiều người dân quan tâm trong bối cảnh Hà Nội đẩy mạnh phát triển quỹ nhà ở xã hội, đặc biệt tại các khu đô thị lớn. Bài viết này tổng hợp và diễn giải chi tiết toàn bộ quy trình tiếp nhận – thẩm định – bốc thăm – ký hợp đồng mua nhà ở xã hội tại dự án Thanh Hà B, dựa trên thông tin công bố từ chủ đầu tư, giúp người đọc dễ theo dõi và chủ động chuẩn bị hồ sơ đúng quy định.



Bối cảnh & thông tin chính

Nhà ở xã hội tại Khu đô thị Thanh Hà B – CIENCO5 Land là một phần trong chương trình phát triển nhà ở xã hội theo quy định của Nhà nước, nhằm đáp ứng nhu cầu an cư cho các nhóm đối tượng đủ điều kiện theo Luật Nhà ở.

Khác với nhà ở thương mại, việc mua nhà ở xã hội không thực hiện theo hình thức giao dịch tự do, mà phải tuân thủ quy trình xét duyệt hồ sơ và bốc thăm công khai, dưới sự giám sát của cơ quan quản lý nhà nước, cụ thể là Sở Xây dựng Hà Nội.


Tổng quan quy trình nộp hồ sơ Nhà ở Xã hội Thanh Hà B

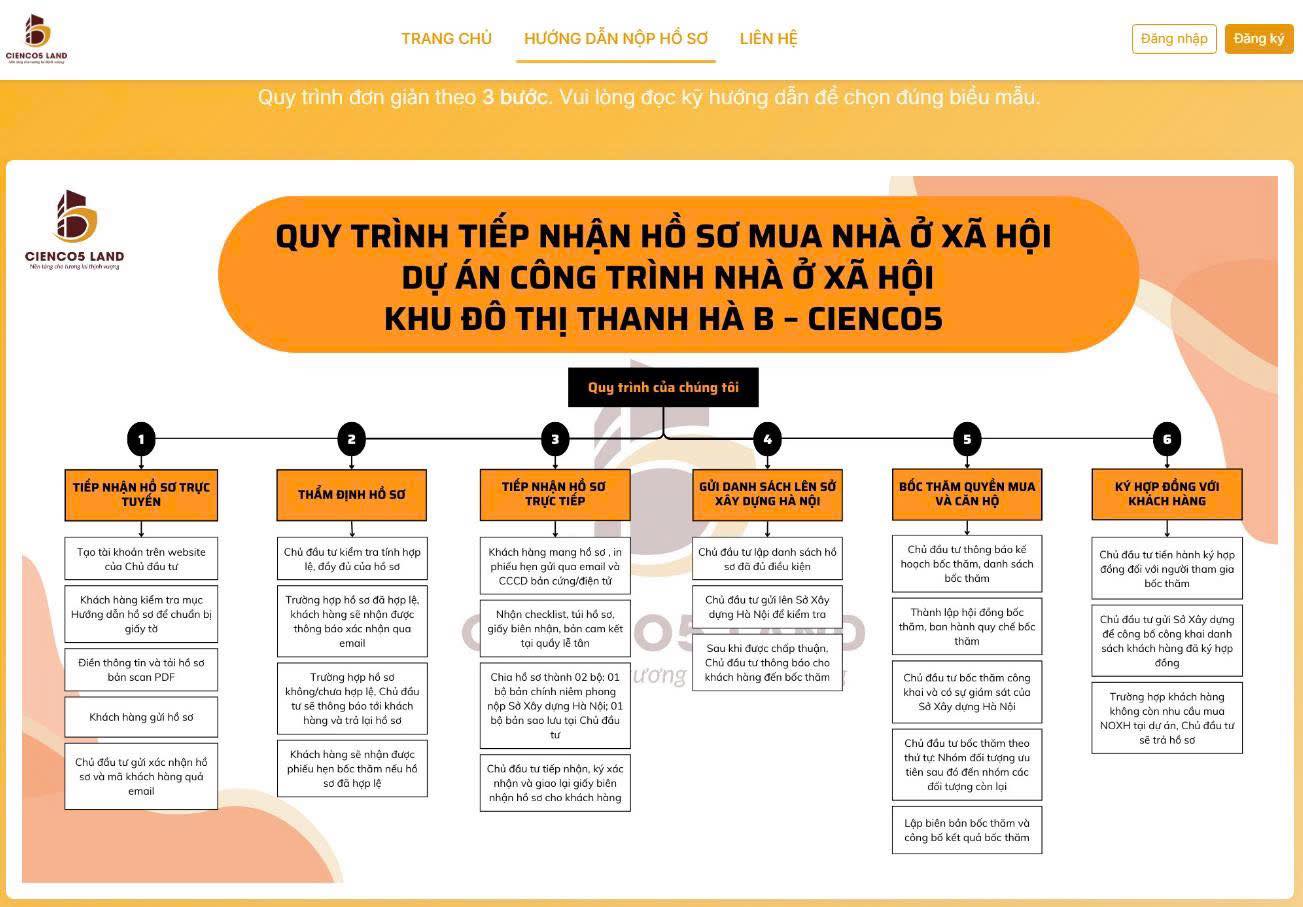

Theo hướng dẫn của CIENCO5 Land, quy trình nộp hồ sơ mua nhà ở xã hội tại dự án Thanh Hà B được xây dựng theo 6 bước rõ ràng, bảo đảm minh bạch, công khai và đúng quy định pháp luật hiện hành.

Quy trình này áp dụng thống nhất cho các đối tượng đăng ký mua nhà ở xã hội tại dự án.


Chi tiết 6 bước trong quy trình nộp hồ sơ

Bước 1: Tiếp nhận hồ sơ trực tuyến

Người đăng ký mua nhà ở xã hội Thanh Hà B thực hiện:

  • Tạo tài khoản trên website của Chủ đầu tư

  • Kiểm tra kỹ hướng dẫn hồ sơ để chuẩn bị đầy đủ giấy tờ theo đúng mẫu

  • Điền thông tin cá nhân và tải hồ sơ bản scan (PDF) lên hệ thống

  • Gửi hồ sơ trực tuyến và chờ phản hồi

Sau khi tiếp nhận, Chủ đầu tư sẽ gửi email xác nhận đã nhận hồ sơ của khách hàng.


Bước 2: Thẩm định hồ sơ

Ở bước này, Chủ đầu tư tiến hành kiểm tra tính hợp lệ, đầy đủ của hồ sơ, bao gồm:

  • Đối chiếu đối tượng mua nhà ở xã hội

  • Kiểm tra giấy tờ chứng minh điều kiện về nhà ở, thu nhập, cư trú

  • Đánh giá tính thống nhất của thông tin kê khai

Kết quả thẩm định:

  • Hồ sơ hợp lệ: khách hàng nhận thông báo xác nhận qua email

  • Hồ sơ chưa hợp lệ/thiếu: Chủ đầu tư thông báo rõ lý do để khách hàng bổ sung hoặc trả lại hồ sơ

Trong trường hợp hồ sơ hợp lệ, khách hàng sẽ được thông báo lịch bốc thăm (nếu số lượng hồ sơ vượt số căn hộ).


Bước 3: Tiếp nhận hồ sơ trực tiếp (bản cứng)

Sau khi hồ sơ trực tuyến đạt yêu cầu, khách hàng cần:

  • In hồ sơ và chuẩn bị bản giấy đầy đủ

  • Mang hồ sơ đến địa điểm tiếp nhận theo thông báo

  • Nộp kèm:

    • CCCD bản sao chứng thực

    • Giấy biên nhận

    • Bản cam kết, tờ khai theo mẫu

Hồ sơ sau đó được chia thành 02 bộ:

  • 01 bộ gửi Sở Xây dựng Hà Nội

  • 01 bộ lưu tại Chủ đầu tư

Chủ đầu tư ký xác nhận, đóng dấu và cấp giấy biên nhận hồ sơ cho khách hàng.


Bước 4: Gửi danh sách lên Sở Xây dựng Hà Nội

Sau khi tổng hợp hồ sơ hợp lệ, Chủ đầu tư:

  • Lập danh sách khách hàng đủ điều kiện

  • Gửi danh sách lên Sở Xây dựng Hà Nội để kiểm tra, rà soát

Chỉ sau khi danh sách được Sở Xây dựng chấp thuận, Chủ đầu tư mới đủ điều kiện tổ chức bước tiếp theo là bốc thăm quyền mua nhà.


Bước 5: Bốc thăm quyền mua và căn hộ

Đây là bước quan trọng trong quy trình mua nhà ở xã hội Thanh Hà B.

Quy trình bốc thăm gồm:

  • Công bố kế hoạch và danh sách bốc thăm

  • Thành lập Hội đồng bốc thăm và ban hành quy chế

  • Tổ chức bốc thăm công khai, có sự giám sát theo quy định

  • Bốc thăm:

    • Quyền mua nhà

    • Vị trí căn hộ

Kết quả bốc thăm được lập biên bản và công bố công khai.


Bước 6: Ký hợp đồng mua bán nhà ở xã hội

Sau khi bốc thăm thành công:

  • Chủ đầu tư tiến hành ký hợp đồng mua bán với các khách hàng trúng bốc thăm

  • Danh sách khách hàng ký hợp đồng được gửi về Sở Xây dựng Hà Nội để theo dõi

Trường hợp khách hàng không còn nhu cầu mua, Chủ đầu tư sẽ tiếp nhận lại hồ sơ và xử lý theo quy định hiện hành.


Một số lưu ý quan trọng khi nộp hồ sơ

Khi thực hiện theo hướng dẫn quy trình nộp hồ sơ Nhà ở Xã hội Thanh Hà B – CIENCO5 Land, người đăng ký cần lưu ý:

  • Chuẩn bị hồ sơ đúng đối tượng, đúng mẫu, tránh kê khai sai thông tin

  • Theo dõi email thường xuyên để không bỏ lỡ thông báo từ Chủ đầu tư

  • Hiểu rõ: nộp hồ sơ không đồng nghĩa chắc chắn được mua, do còn phụ thuộc vào số lượng căn hộ và kết quả bốc thăm

  • Mọi bước đều tuân thủ quy định của Luật Nhà ở và hướng dẫn của Sở Xây dựng


Góc nhìn thị trường & chuyên gia

Từ góc độ chuyên gia bất động sản, quy trình tại dự án Thanh Hà B cho thấy xu hướng ngày càng siết chặt và minh bạch trong việc phân phối nhà ở xã hội. Việc ứng dụng tiếp nhận hồ sơ trực tuyến kết hợp thẩm định, bốc thăm công khai giúp hạn chế tiêu cực và tạo sự công bằng giữa các đối tượng đăng ký.

Đối với người dân, việc nắm rõ quy trình ngay từ đầu sẽ giúp chủ động về thời gian, hồ sơ và tâm lý, tránh hiểu nhầm hoặc kỳ vọng không phù hợp.


Tóm lại, Hướng dẫn quy trình nộp hồ sơ Nhà ở Xã hội Thanh Hà B – CIENCO5 Land cho thấy đây là một quy trình gồm nhiều bước, được kiểm soát chặt chẽ từ khâu tiếp nhận hồ sơ đến ký hợp đồng mua bán. Trong thời gian tới, khi các dự án nhà ở xã hội tiếp tục được triển khai tại Hà Nội, mô hình quy trình như tại Thanh Hà B nhiều khả năng sẽ tiếp tục được áp dụng và hoàn thiện hơn.
